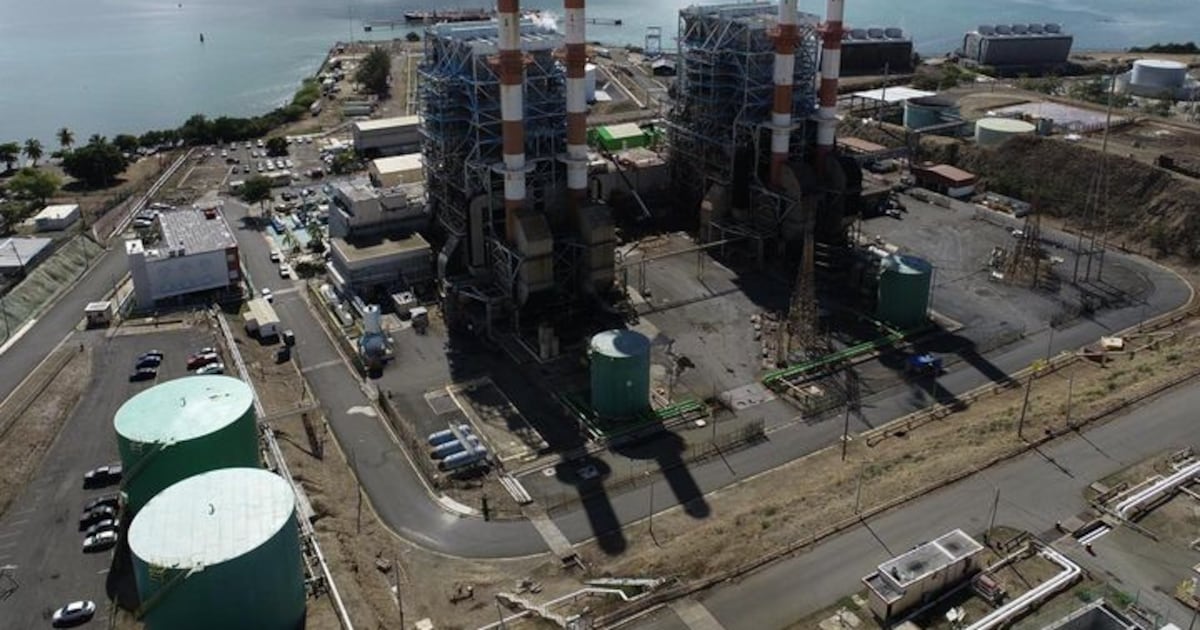

Junta Fiscal exige cuentas sobre contrato de energía temporera en Aguirre y pide evidencia del avance del proyecto

24 July 2026
This content originally appeared on Metro Puerto Rico.



En una carta fechada el 16 de julio, la JSF recordó que autorizó la ejecución del contrato el pasado 2 de junio, luego de exigir cambios para fortalecer el cronograma de trabajo, las garantías de cumplimiento y las disposiciones relacionadas con el combustible. Según el organismo, el contrato comenzó el 10 de junio y establece un período de despliegue de entre 90 y 150 días, por lo que la fecha proyectada para alcanzar la operación comercial es el 7 de noviembre de 2026, salvo que se concedan extensiones.

La Junta señaló que ya habían transcurrido 36 días desde el inicio del contrato y que varios informes de cumplimiento debían haberse presentado, por lo que solicitó una respuesta completa esta semana.

Entre la información requerida figura una copia del contrato ejecutado y registrado en la Oficina del Contralor, así como detalles sobre cualquier cambio en la composición del consorcio integrado por Power Expectations, LLC, Enchanted Rock y Reyes Contractor, LLC, incluyendo cesiones, sustituciones o transferencias de derechos u obligaciones ocurridas o solicitadas tras la aprobación de la JSF.

Esta semana, el periódico El Nuevo Día reportó cambios en el consorcio contratado, aunque el Zar de Energía, Josué Colón negó que estos cambios representasen un retraso en el proyecto.

Mientras tanto, la Junta también pidió evidencia de que el contratista entregó la garantía de cumplimiento exigida por el contrato, equivalente al 100 % del valor proyectado de la fase de construcción, estimado en aproximadamente $1,180 millones. Además, solicitó conocer si esa garantía fue presentada dentro del término contractual, si se solicitaron prórrogas o si la AEE emitió avisos de incumplimiento.

Otro de los aspectos bajo escrutinio es el estado de los estudios y aprobaciones necesarios para conectar la nueva generación al sistema eléctrico. La JSF requirió conocer cuáles estudios ya concluyeron, cuáles permanecen pendientes, qué entidad es responsable de completarlos y la fecha estimada para su culminación.

Asimismo, el organismo solicitó todos los informes quincenales de cumplimiento de hitos, una relación del progreso alcanzado en cada etapa del proyecto, las razones de cualquier retraso, las medidas correctivas adoptadas y si el contratista ha solicitado extensiones o ha invocado cláusulas de fuerza mayor. También pidió que la AEE informe cuál estima que será la fecha en que el proyecto alcanzará la operación comercial.

La carta enfatiza que el contrato fue aprobado debido a la emergencia energética y recuerda que cualquier modificación al acuerdo, incluyendo cambios en las empresas contratistas o extensiones al calendario de ejecución, deberá ser sometida nuevamente a la consideración de la Junta antes de su ejecución.

En la determinación emitida el 2 de junio, la JSF explicó que autorizó la firma del contrato únicamente después de que la AEE incorporara las condiciones impuestas por el organismo. Entre ellas figuraban un cronograma con hitos obligatorios y penalidades por retrasos, una estructura reforzada de garantías de cumplimiento y la obligación de utilizar gas natural licuado como combustible principal, limitando el uso de diésel a circunstancias excepcionales. La Junta sostuvo entonces que esos cambios fortalecían las herramientas de fiscalización del proyecto y aumentaban la capacidad del Gobierno para exigir el cumplimiento del contrato.

La instalación de los 400 MW temporeros en Aguirre forma parte de la estrategia para atender el déficit de generación identificado por el Negociado de Energía de Puerto Rico y reforzar la confiabilidad del sistema eléctrico mientras continúan las reparaciones y proyectos permanentes de generación.
