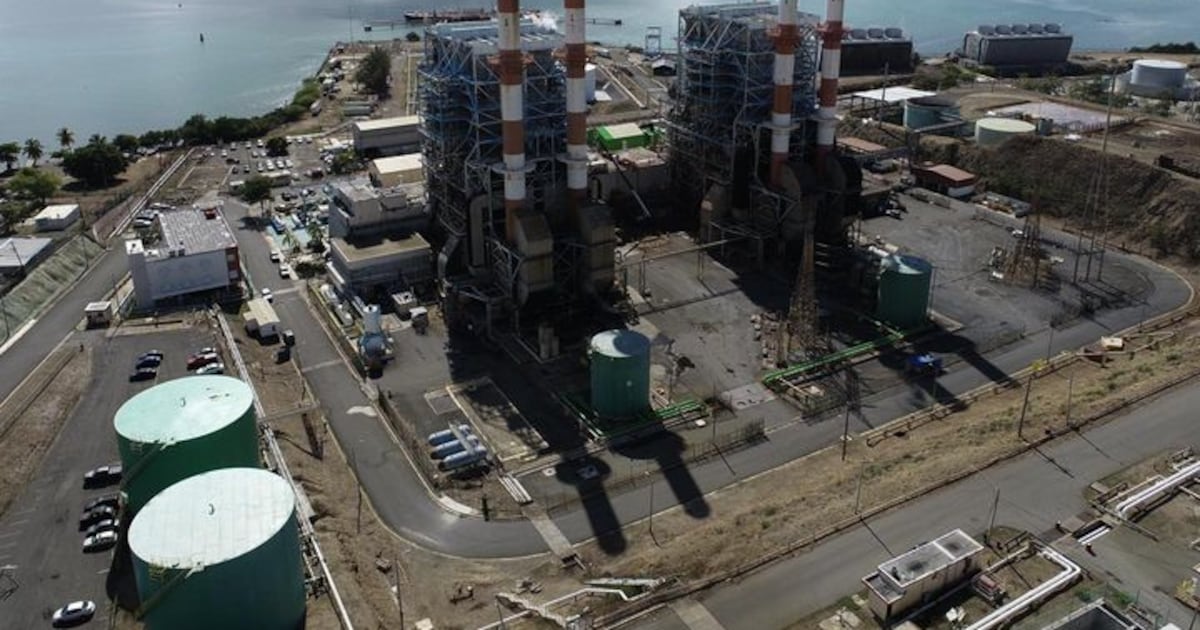

Junta Fiscal evalúa revocar aprobación del contrato de $5,000 millones para generación temporera en Aguirre

08 August 2026
This content originally appeared on Metro Puerto Rico.



En una carta enviada al presidente de la Oficina de Compras de Terceros (3PPO), Osvaldo Carlo Linares, la Junta calificó la alegación como “sumamente preocupante” y sostuvo que la presunta tergiversación “pudo haberse cometido en relación con el proceso de contratación y debe ser investigada”. Añadió que, bajo esas circunstancias, está considerando sus alternativas, “incluyendo revocar su aprobación del contrato y hacer un referido a las autoridades pertinentes”.

FOMB - Third-Party Procurement Office - Letter - TPG2 - Power Expectations Facts - August 7, 2026 by Metro Puerto Rico

La controversia surgió luego de que un portavoz de Enchanted Rock comunicara a la Junta que la empresa “tuvo conocimiento de que el nombre y la firma de nuestra compañía fueron utilizados sin nuestra autorización en relación con el proceso de contratación”.

La carta revela que la participación de Enchanted Rock fue un elemento determinante para que el consorcio obtuviera la aprobación del contrato. Según la Junta, tanto Power Expectations como Reyes Contractor no habían demostrado experiencia previa ejecutando proyectos de generación eléctrica de una magnitud comparable, por lo que la presencia de Enchanted Rock aportaba la capacidad técnica, operacional y financiera necesaria para que el grupo pudiera considerarse calificado bajo los requisitos de la solicitud de propuestas.

El organismo también hizo públicas preocupaciones que había identificado durante el proceso de evaluación. Citó un análisis financiero elaborado por la propia 3PPO en agosto de 2025 que concluía que la propuesta no presentaba evidencia suficiente sobre la capacidad organizacional y financiera para sostener un contrato de esa magnitud y advertía que el valor del acuerdo era desproporcionado respecto a los ingresos reportados por Power Expectations. A pesar de ello, el contrato fue sometido con un valor estimado cercano a los $5,000 millones y una inversión inicial aproximada de $1,200 millones, lo que llevó a la Junta a cuestionar cómo se financiaría el proyecto y si el proceso de debida diligencia había sido suficiente.

La Junta explicó que, pese a esas reservas, decidió aprobar condicionalmente el contrato el 8 de mayo debido a la urgencia de incorporar generación adicional al sistema eléctrico. Esa autorización estuvo condicionada a que se incorporaran hitos obligatorios de ejecución, informes periódicos de cumplimiento, garantías de desempeño, remedios por incumplimiento y protecciones adicionales relacionadas con el combustible antes de autorizar la firma definitiva del acuerdo el 2 de junio.

Sin embargo, la información más reciente recibida por la Junta refleja un panorama distinto. Según la respuesta remitida por la 3PPO el pasado 5 de agosto, la Autoridad de Energía Eléctrica confirmó que Flotek Industries fue propuesta como sustituta de Enchanted Rock, que la garantía de cumplimiento de aproximadamente $1,180 millones todavía no había sido presentada y que ninguno de los hitos contractuales se había cumplido. La corporación pública también rechazó una solicitud del contratista para extender el calendario de ejecución, aunque mantuvo su expectativa de que la operación comercial pueda comenzar el 4 de noviembre.

La carta añade que ya habían transcurrido 57 días desde la ejecución del contrato “sin que se reportara progreso significativo” en un proyecto cuya aprobación se justificó precisamente por la necesidad urgente de atender la emergencia energética de Puerto Rico.

Ante ese escenario, la Junta concluyó que “está revisando todas sus alternativas, incluyendo revocar su aprobación del contrato y hacer un referido a las autoridades pertinentes”.

Aquí la cronología para entender este controvertible contrato bajo amenaza de suspensión:
